2025年6月開院予定
河北総合病院 新病院のご紹介
お知らせ | 新病院概要 | スケジュール | 安全対策 |
お知らせ
2023.4.12 | 河北総合病院移転建設工事が「ZEB Oriented」を取得 ~急性期病院では都内初、全国でも3例目~ |
---|---|
2023.2.27 | 新病院の建設工事が始まりました |
2023.2.13 | 新病院の起工式を執りおこないました |
2022.12.20 | 河北総合病院移転建設工事説明会 実施報告 |
2022.12.12 | 病院の建替えにともない「ZEB Oriented」の認証取得をめざします |
2022.12.12 | 河北総合病院 建替えのお知らせ |

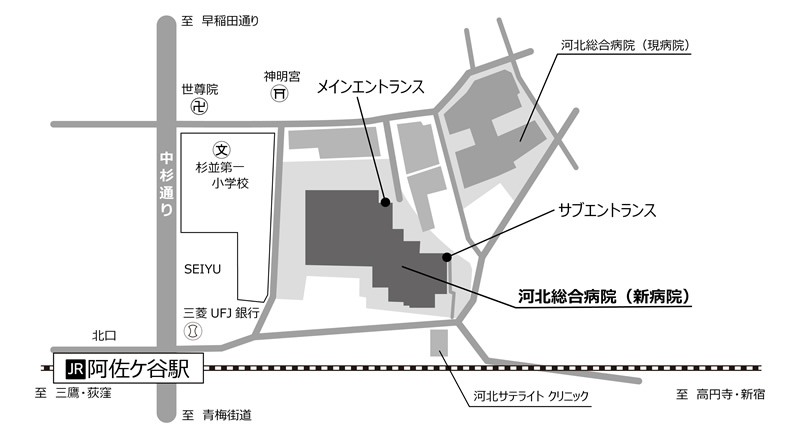

新病院概要
~健全で持続可能な「医療」を提供し、「医療」の未来を創る~
1.工事名称 | 河北総合病院移転建設工事 | |
---|---|---|
2.建築場所 | 東京都杉並区阿佐谷北1丁目904-1他 | |
3.地域地区 | 第一種中高層住居専用地域、近隣商業地域、商業地域 阿佐ケ谷駅北東地区地区計画区域 |
|
4.建物規模 | 建物用途 | 病院(附属駐車場) |
敷地面積 | 11,163.21㎡ | |
建築面積 | 4,846.45㎡ (内 附属駐車場 93.16㎡) |
|
延床面積 | 32,844.43㎡ (内 附属駐車場 1,290.52㎡) |
|
階数 | 地上9階/地下0階 (附属駐車場 地上1階/地下1階) |
|
建物高さ | 40.00m【最高高さ 45.00m】 | |
構造 | RCST造、一部鉄骨造 ※免震構造 (附属駐車場 RC造、鉄骨造) |
|
基礎 | 直接基礎(地盤改良) | |

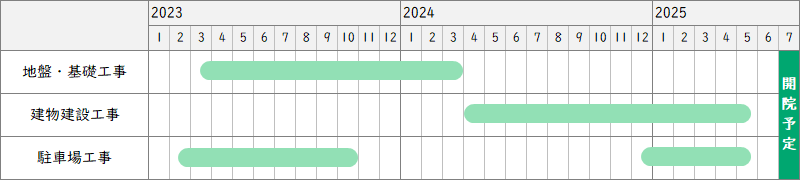

5.予定工期 | 令和 5年 3月 15日 ~ 令和 7年 5月 15日 (附属駐車場 令和 5年 2月 15日 ~ 令和 7年 5月 15日) |
注)本計画は今後、諸官庁の指導などにより、変更が生じる場合があります。
開院(予定)までの工事スケジュール

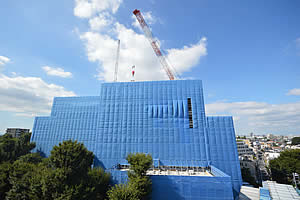

2024.9.10
現在作業が進んでいるのは、最上階である9階になります。10月末までには、外観がほぼ出来上がる見込みです。
2024.8.5
新病院建屋の看板が設置される予定の場所に、実物と同サイズの垂れ幕が設置されました。これは位置確認のための仮設置であり、一週間程で撤去されます。新病院では、看板の文字が横書きから縦書きに変更されます。
2024.7.18
建設現場の航空写真です。
手前が現在の河北総合病院、右手が杉並第一小学校になります。
※撮影:株式会社 エスエス東京
2024.4.17
2階のフロアまでの鉄骨が概ね組みあがり、一部はもう3階部分に入っていました。ここからは、建物がどんどん形になっていきます。
2024.2.22
建設現場の航空写真です。
左手前が杉並第一小学校とそのグランド、右手前には中央線の線路が見え、奥の建物が河北総合病院になります。
※撮影:株式会社 エスエス東京
2024.1.22
土台が概ね出来上がり、建屋建設のためのタワークレーンが設置されました。隣にあるクレーン車や奥に見える河北総合病院と比較すると、その大きさがわかります。
2023.12.29
コンクリートでできた土台の上に、大きな免震装置が設置されました。この装置が、地震の揺れから新病院を守ってくれます。
2023.11.8
先日までは一面コンクリートだった場所に、大量の鉄筋が並びました。新病院の巨大な建屋を支える基礎が、次第に形になってきました。
2023.9.1
掘り下げられた場所に鉄骨が立ち並び、コンクリートが入りました。いままではただの大きな穴だった場所が、基礎らしくなってきました。
2023.7.5
先般取得しました「ZEB Oriented」について、建設予定地の仮囲いにお知らせのシート看板を掲示しました。掲示場所は、河北総合病院と河北サテライト クリニックの中間地点付近と、河北総合病院 分院の裏手、神明宮さま前付近の2ヵ所になります。2ヵ所とも、内容は同一です。当該施設、またはその周辺にお立ち寄りの際は、ぜひご覧ください。
「ZEB Oriented」取得の詳細につきましては、以下をご覧ください。
2023.6.21
建設現場内の映像です。大型の重機が見えますね。基礎工事は順調に進んでおります。地盤・基礎工事だけでも一年近い期間を要します。
2023.2.7
2月7日(火)大安の日に、工事の安全を願い、建設予定地において起工式を執りおこないました。
安全対策について
- 飛散落下物の防止
施工中は通行者の安全ならびに近隣建物の保護に十分配慮し、敷地外周に、仮囲(鋼製またはシート)を設置、建物周囲に仮設足場を設け、養生ネットを張り、必要に応じて養生シート等を施し、塵埃・コンクリート等の飛散および落下物の防止に努めます。 - 作業時間
原則として、月~土曜日8:00~18:00(準備・片付け前後30分程度)。影響が少ない軽微な作業や室内作業および所轄警察署の指示指導がある場合、交通量が少ない時間帯の搬入・搬出、天災等の緊急時については上記時間を超える場合もありますが、その際は、予定表にてお知らせをいたします。 - 工事用車両の通行
基本的に所轄警察署・杉並区の指示指導に従います。車両の出入り口には誘導員を配置し、交通整理を適切におこなうと共に、道路汚損防止のため常に現場 周囲の清掃を励行いたします。
工事に関するお問い合わせ先
清水建設株式会社 現場事務所 03-3338-5867
